Réfection de la piscine et du chalet du parc Alexandra

Réfection de la piscine et du chalet du parc Alexandra

Les travaux de réfection de la piscine et du chalet du parc Alexandra débuteront au printemps 2025.

Au-delà de la modernisation des installations, ce projet majeur permettra de répondre aux attentes des usagers et d’offrir à la communauté un lieu moderne, accessible et convivial pour tous. Un projet qui, sans aucun doute, aura un impact positif et durable pour les années à venir.

Présentation du projet

Ce projet découle d’une démarche consultative menée auprès des citoyens et usagers afin de s’assurer que leurs besoins soient au cœur de la réflexion.

Vous pouvez voir ou revoir les rencontres citoyennes effectuées dans le cadre de la démarche.
- Séance de consultation du 15 février 2024
- Séance de consultation du 25 avril 2024

Vous pouvez également consulter la présentation du concept final projetée lors de la séance du 25 avril :
- Présentation du projet du 25 avril 2024

Les principaux éléments du projet sont présentés ci-dessous :

  • Un chalet complètement reconstruit et moderne qui offrira plus de confort et de commodités aux visiteurs, notamment pendant les périodes d’utilisation par les camps de jour, pour lesquels un local sera entièrement réservé.
  • Un repositionnement du chalet afin de créer une ouverture sur le parc entre les avenues du Régent et de Bedford et ainsi d’améliorer l’accessibilité.
  • Une piscine plus profonde et plus longue (25 mètres) qui offrira des couloirs de nage répondant aux attentes des nageurs ainsi qu’un plus grand espace pour la baignade libre.
  • L’ajout d’une glissade dans le bassin principal.
  • L’aménagement d’une nouvelle pataugeoire avec une entrée plage.
  • L’ajout d’accès pour les personnes à mobilité réduite aux deux bassins.
  • Une optimisation de la végétalisation du site, notamment de la plage autour du bassin principal, afin de combattre les îlots de chaleur et de minimiser les surfaces imperméables.

Plan d'implantation

Plan d'implantation

Coût du projet

Ce projet représente un investissement majeur pour la Ville, estimé à plus de 6,6 millions de dollars. Cet investissement sera partiellement financé par une subvention de 2,69 millions de dollars provenant du volet 1 du Programme d’aide finan­cière aux infrastructures récréatives, sportives et de plein air (PAFIRSPA) du ministère de l’Éducation. La Ville prendra en charge le reste des coûts.

Échéancier

Les travaux ont débuté en avril 2025 avec la démolition des aménagements existants. Ils se poursuivront sans inter­ruption jusqu’en juin 2026 afin de permettre la réouverture des installations à temps pour la saison estivale.

Zone des travaux

Les travaux se dérouleront dans la zone délimitée sur l’image ci-dessous. Afin d’assurer la sécurité à proximité du chantier, cette zone sera entièrement clôturée. Le parc, les terrains de tennis et le terrain de baseball demeureront accessibles pour les citoyens.

Zone des travaux parc Alexandra

Impacts pour les citoyens du secteur

Les travaux de démolition du chalet, de la piscine et de la plage existante ainsi que d’excavation des nouvelles installations entraineront la circulation de nombreux véhicules lourds dans le secteur. Les voies de circulation privilégiées seront les avenues de Bedford et du Régent, et ce, dans le but d’éviter autant que possible les manœuvres de recul des camions et d’assurer la sécurité dans le secteur.

Nous sommes conscients que des travaux d'une telle ampleur entraineront une augmentation des activités à proximité du chantier, ce qui aura des impacts sur la circulation, le bruit et la vie quotidienne des résidents. Toutefois la ville veillera à ce que les désagréments soient minimisés le plus possible.

Des questions sur le chantier?

Nous vous invitons à communiquer avec la Division du génie au 450 672-4444 ou à genie@saint-lambert.ca.

Actualités

Nous mettrons régulièrement à jour cette page. Nous vous invitons à la consulter pour connaître les dernières nouvelles.

2026

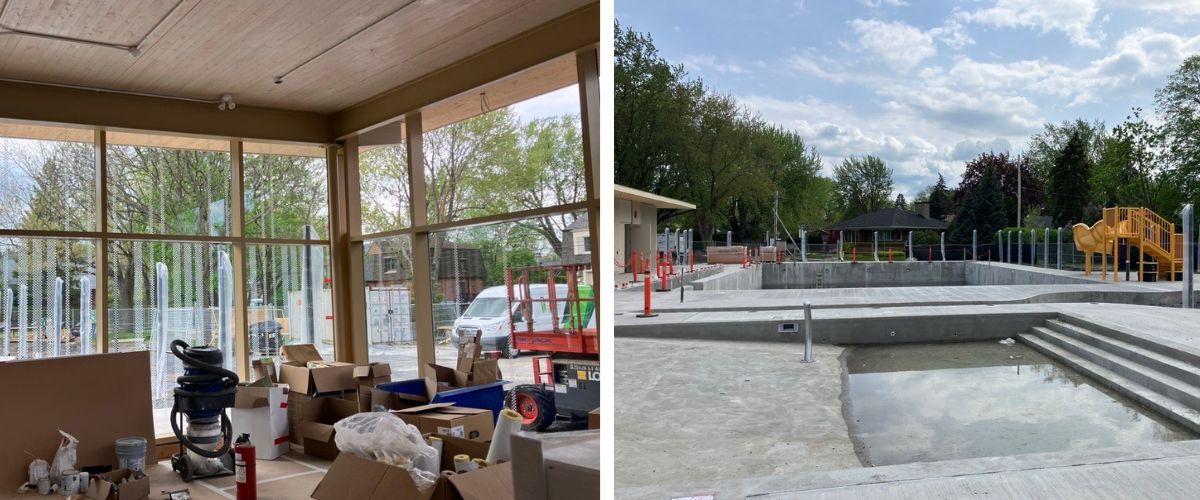

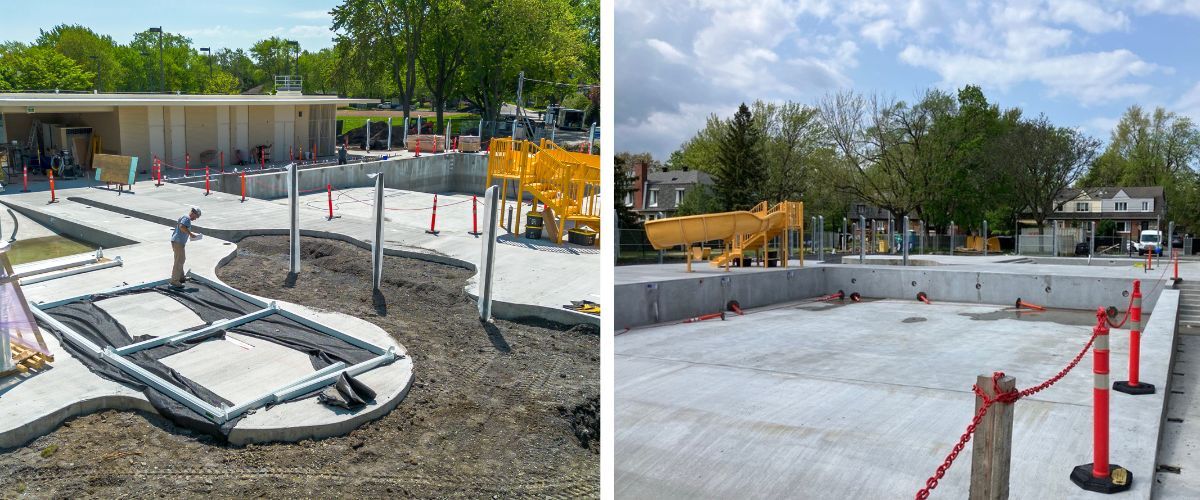

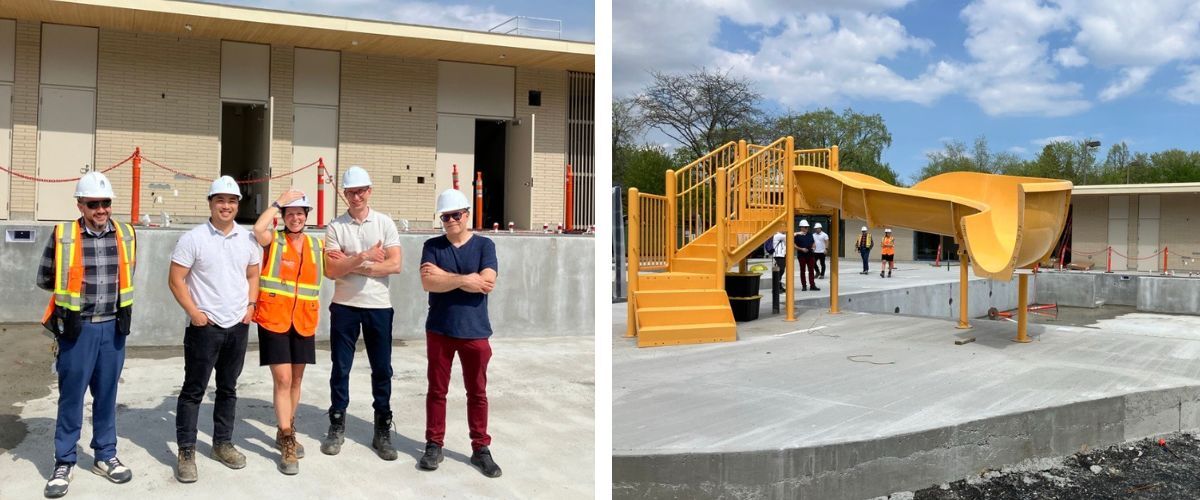

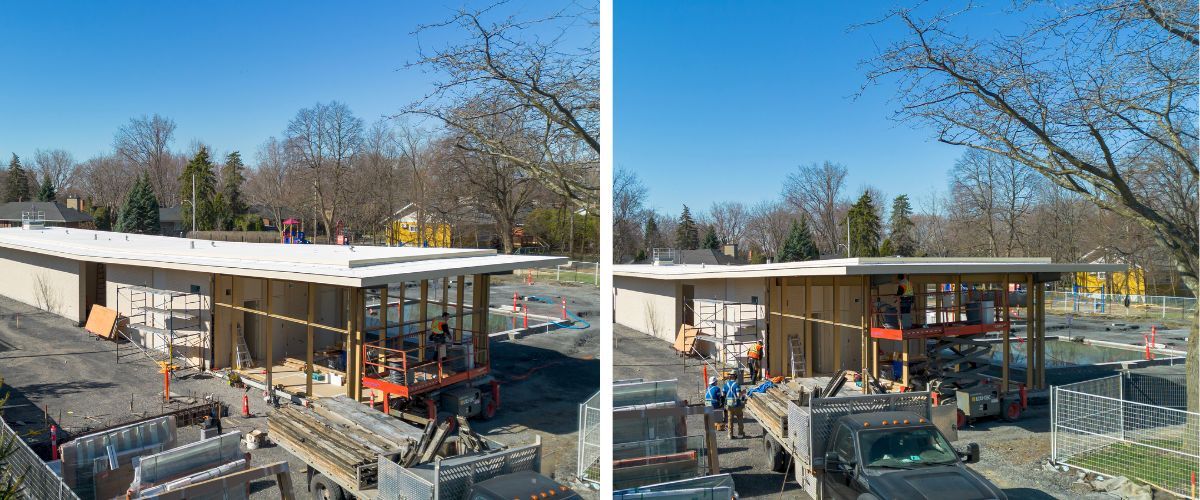

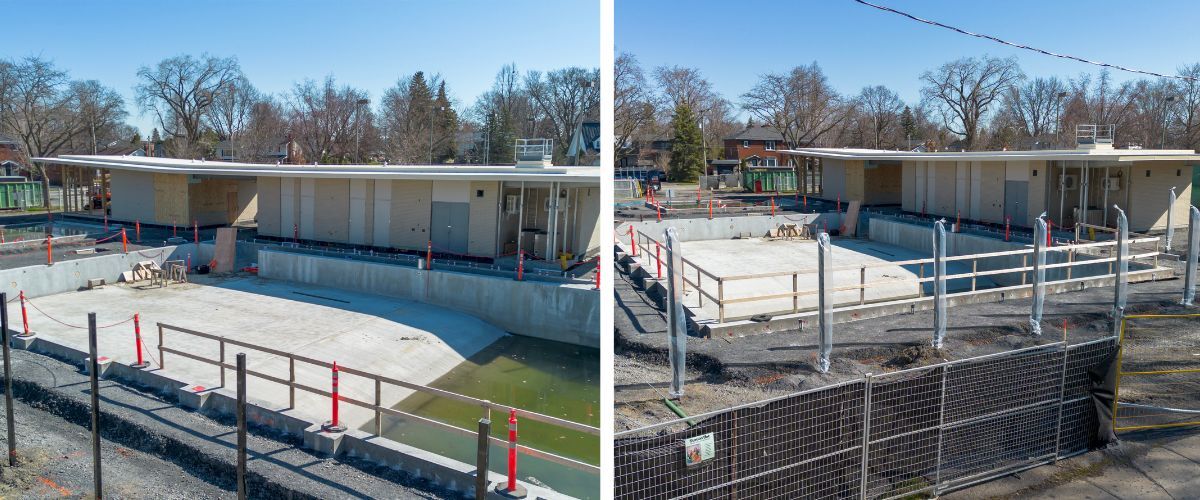

La semaine dernière, le chargé de projet, Toan-Anh La, et le directeur adjoint des travaux publics, Louis-Philippe Landry, ont eu le plaisir d'accueillir le maire Loïc Blancquaert, la conseillère Stéphanie Verreault et le conseiller Patrick Vallerand à la piscine Alexandra, qui sera ouverte à la population pour la saison estivale. Bien que la date officielle d'ouverture ne puisse être annoncée en raison des conditions météorologiques qui peuvent influencer la date de fin des travaux, la fébrilité était palpable. Elle le sera d'autant plus la semaine prochaine, alors que les végétaux feront leur apparition autour de la piscine et que les tests mécaniques seront réalisés, signe d'une fin qui approche. Pour leur part, les travaux de finition des planchers et la teinture de la toiture du chalet seront effectués.

Cette semaine, les aménagements paysagers et les pergolas seront installés. À l'intérieur du chalet, les équipes techniques en plomberie, ventilation électricité et ébénisterie poursuivront leur travail pour être fins prêtes pour l'ouverture. Côté piscine et pataugeoire, les peintres en bâtiment poursuivront leur travail.

Ça commence à sentir l'été à la piscine Alexandra! La pataugeoire et la piscine seront peintes pendant que les travaux de pavage se poursuivent. À l'intérieur du chalet, plomberie, ventilation et électricité en seront aux dernières étapes d'installation. La finition des planchers sera aussi lancée de même que les travaux d'ébénisterie.

Rebelote à la piscine Alexandra! Les travaux initiés la semaine dernière se poursuivent : coulage du béton de l'aire de détente (plage bétonnée) et pose des murs-rideaux (fenestration abondante) du chalet.

L'équipe lance les travaux de coffrage et d'armature de l'aire de détente bétonnée où vous pourrez vous prélasser alors que les enfants pataugent dans l'eau. Les travaux de pose des murs-rideaux (fenestration abondante) du chalet ainsi que la peinture de la piscine et de la pataugeoire sont également au menu.

2025

Cette semaine, les travaux à la piscine Alexandra seront totalement transparents pour la communauté lambertoise. Seuls des travaux intérieurs au chalet sont planifiés. Nos équipes termineront les installations mécaniques, électriques et de plomberie.

Cette semaine, nos équipes poursuivent le briquetage des murs extérieurs du chalet, alors qu’à l’intérieur, elles poseront les cadres et débuteront les travaux de peinture. Les systèmes de plomberie et de ventilation du chalet seront également installés.

Cette semaine, nos équipes poseront la brique sur les murs extérieurs du chalet, poursuivrons l’installation de l’électricité et raccorderont la plomberie. Ça sent la fin….

Nos travaux achèvent sur le site de la piscine Alexandra : nous en sommes à la pose du revêtement extérieur du chalet, qui sera en brique. À l’intérieur, les équipes installeront le réseau de distribution électrique permettant d'acheminer l'électricité du réseau de transport jusqu'au chalet, en la transformant à des niveaux de tension utilisables. La poursuite des travaux d’installation des cloisons intérieures ainsi que la pose des portes sont également planifiées.

Cette semaine, nos équipes entameront la pose du parement extérieur en brique du chalet. À l’intérieur, nous poursuivons les travaux de cloisons. Du côté de la piscine, nous procéderons à la coulée de la rampe d’accès. Des travaux de pavage auront également lieu sur l’avenue du Régent.

Cette semaine, les travaux seront principalement concentrés au chalet. Les équipes isoleront les murs extérieurs, lanceront les travaux d’électricité intérieure et poursuivront l’installation des murs séparateurs (cloisons) intérieurs. Quant à la piscine, la priorité sera accordée à la rampe d’accès pour laquelle le coffrage et l’armature seront réalisés.

Nos équipes commencent à voir la fin de ce beau projet. L’entrepreneur finalisera cette semaine le remblayage et la compaction du sol au pourtour de la piscine.

Quant au chalet, les travaux de maçonnerie extérieure seront également terminés cette semaine, ce qui permettra d’entreprendre la finition de l’enveloppe extérieure, soit l’installation des isolants et des membranes de protection contre l’humidité extérieure. Avec cet achèvement, la construction des murs de séparation intérieurs (cloisons) pourra être lancée.

Enfin, signe d’un achèvement prochain, il est également planifié de réparer les sections de trottoirs abîmées pendant les travaux sur l’avenue de Régent.

Cette semaine, nos équipes poursuivront le remblayage autour de la nouvelle piscine et débuteront les travaux d’électricité. Pour ce qui est du chalet, il est planifié d’amorcer les travaux de revêtement extérieur et d’installer les équipements mécaniques.

Cette semaine, les travaux de remblai autour de la piscine se poursuivent, alors que débute l’installation de la tuyauterie. Quant au chalet, ce sont les travaux de coffrage et d’armature de l’escalier qui seront lancés de même que les travaux de revêtement extérieur.

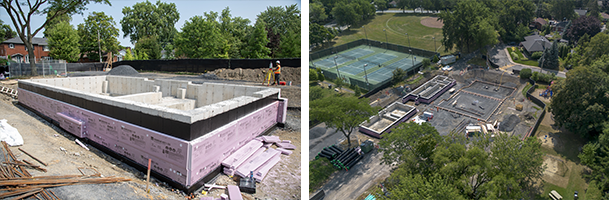

Photos chantier alexandra

Les travaux de toiture du chalet avancent toujours bien à la piscine Alexandra. La dalle au sol devrait être terminée incessamment pour permettre la coulée du béton dans deux semaines.

Côté pataugeoire, cette semaine, les équipes continueront les travaux d’armature et de coffrage. Pour ce qui est la piscine, une opération de décoffrage sera réalisée pour permettre le remblayage.

Photos chantier Alexandra

Cette semaine, à la piscine Alexandra, les équipes entameront les travaux de finition de la toiture du chalet, alors que l’installation de la plomberie et du pare-vapeur est planifiée sous la dalle de béton.

Quant à la pataugeoire, il est prévu de procéder au coffrage des murs extérieurs.

Photos chantier Alexandra

Cette semaine, nos équipes termineront le montage de la structure d’acier du chalet de la piscine Alexandra, ce qui permettra d’en installer la toiture en bois lamellé-croisé (CLT), un matériau d’une solidité exceptionnelle qui remplace le béton et l’acier. Le béton des murs de la piscine sera coulé, alors que le coffrage et l’armature de la pataugeoire se poursuivent.

Photos chantier alexandra

Les travaux de coffrage des murs de la piscine se poursuivent, alors que débutent le coffrage et l’armature du fond de la pataugeoire. Le système de drain de cette dernière fera aussi l’objet de travaux durant la semaine du 8 septembre. Nos équipes recevront également la charpente d’acier du nouveau chalet et pourront ainsi lancer le montage.

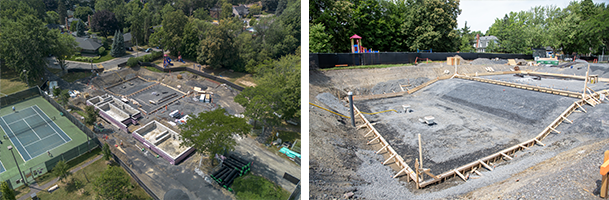

Photo chantier Alexandra 8 septembre

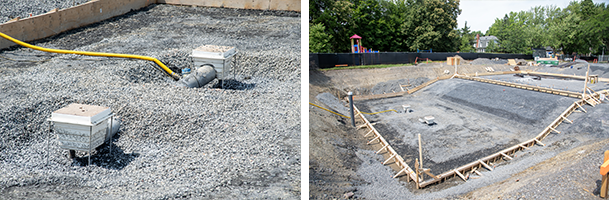

Les travaux se poursuivent à la piscine Alexandra. Durant la semaine du 1er septembre, les équipes se consacreront à :

  • excaver et remblayer la pataugeoire;
  • continuer les travaux de coffrage et d'armature des murs de la piscine.
Photos chantier Alexandra 1er septembre

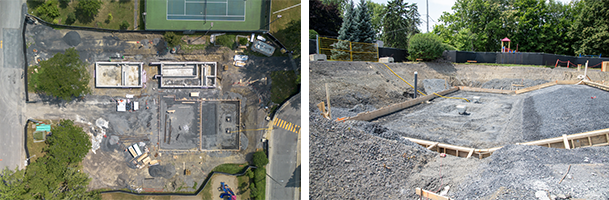

Les travaux se poursuivent à la piscine Alexandra. Durant la semaine du 25 août, les équipes se consacreront à :

  • couler le béton de la 2e partie du fond de la piscine;
  • réaliser les travaux de coffrage et d'armature des murs de la piscine;
  • lancer les travaux du bassin de rétention permettant de gérer les eaux de la piscine et les eaux de pluie;
  • installer la nouvelle tuyauterie sous la dalle de la nouvelle salle mécanique.
Photos chantier Alexandra 25 août

Les travaux se poursuivent à la piscine Alexandra afin de pouvoir accueillir petits et grands dès la saison 2026. La semaine prochaine, les équipes procéderont à l'excavation de la pataugeoire et couleront le béton du fond de la piscine principale. À ce jour, environ 25 % des travaux ont été réalisés, conformément à la planification.

Photo chantier Alexandre 14 août

Dans le cadre du projet, une fermeture temporaire de l’avenue Régent est requise pour réaliser les travaux de branchements des conduites d’égouts et d’aqueduc du futur bâtiment.

La fermeture de l’avenue Régent, entre la rue du Prince-Arthur et le boulevard Queen, aura lieu du 2 au 6 juin. Une circulation locale pour accéder aux résidences se trouvant sur ce tronçon sera toutefois permise.

Plan de détour

Donnez-nous votre avis
